不少做光伏安装商朋友都知道一个事,很多的地方户用光伏电站项目不是你想装多少就能装多少的。有些村庄里装了3--5户,有很多的地方供电部门,会以光伏电站容量超变压器容量为由就不让安装了。那么这个要求的来源是什么呢?



根据国家电网公司 《光伏电站接入电网技术规定》(Q/GDW 617-2011)4.3.1要求:小型光伏电站总容量不宜超过上一级变压器供电区域内最大负荷的25%。

为什么有些地方光伏电站容量不能超过变压器的25%,有些则是70%?

为什么有些地方光伏电站容量不能超过变压器的25%,有些则是70%?

为什么有些地方光伏电站容量不能超过变压器的25%,有些则是70%?

不知道大家注意到了没有?在标准里面写的是“不宜”,所以在全国不同的省区,对这项国家标准的执行情况也是不相同的。



一般说来,如果用户家里安装的光伏电站自发自用的电量占比越多,对电网稳定性的干扰也就越小,能够允许接入变压器的容量也可以更大一些。



据小盒子了解:在山东的一些地区,要求这个村的户用项目总容量不能超过村里面变压器的70%;在河北的有一些地方要求不能超过30%;而在河南的一些区县要求则是严格执行25%的接入标准。



为什么有些地方光伏电站容量不能超过变压器的25%,有些则是70%?

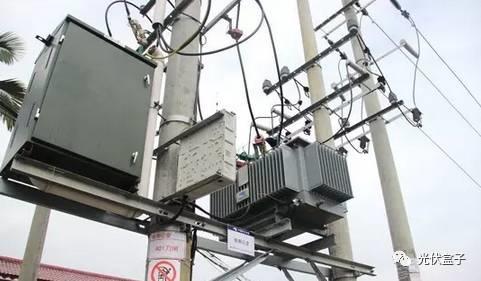

举例来说:有些村里面的变压器是300千瓦,村里面最多就只能装60千瓦户用光伏电站,也就是说这个村子里,最多就装5户或者10户,再多就装不上了。有一些地区,由于村里面变压器容量太低,也会出现不允许安装光伏电站的情况。



为什么有些地方光伏电站容量不能超过变压器的25%,有些则是70%?

因此,小盒子在这里要提醒大家:在安装电站之前一定要咨询一下当地的电网公司,了解一下相关情况由于每个地方的变压器能够并网的光伏电站的容量,总是有限的,所以大家如果要装光伏电站,请抓紧时间!

我们衷心希望:各省市县的电网公司能进一步加快农村电网改造工作,合理新增和扩大农村的变压器容量,让更多人装上光伏电站,用上清洁能源。
