▼但是,并不是每一个屋面都适合安装光伏电站。首先要确定企业经营情况,房屋产权,用电价格;其次需实地勘探屋面条件,要确认屋顶的承载能达到安装光伏电站的要求,应拿到厂房建筑结构图纸,由结构工程师进行屋面增加荷载计算;再次确认屋面设备情况,是否有风机、气窗、采光带、空调,是否有女儿墙,女儿墙的高度,以现场实际测量为准,厂房周边是否有高层建筑物,少量的阴影遮挡会让系统输出功率下降。常见有三种屋面,彩钢瓦屋面、混凝土屋面,瓦屋面。
角驰彩钢瓦
直立锁边彩钢瓦

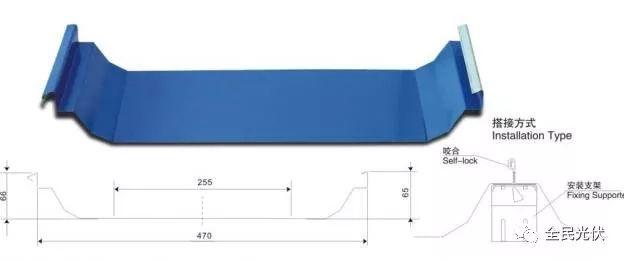

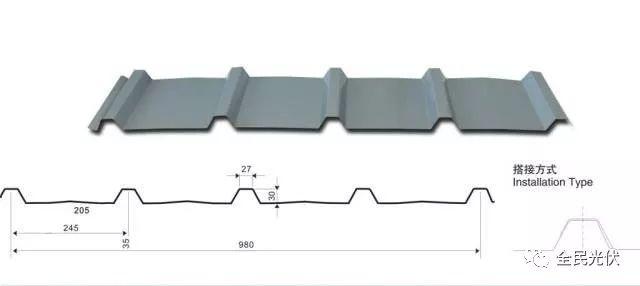

梯形彩钢瓦:拍出瓦型截面照片(必要时需要测量出瓦截面的尺寸及角度,某些夹具有固定角度的形式),量出间距尺寸。
各种类型可使用挂钩的瓦片:筒瓦,平板瓦,罗马瓦等。根据瓦型选择不同的挂钩。油毡沥青瓦:需要使用专业的支架结构来安装。小青瓦:传统中国青瓦,不建议安装,防水性能太弱,也可以直接换掉屋面瓦片,使用嵌入式系统来安装。
罗马瓦
平板瓦
筒瓦
嵌入式替代屋面:在民用别墅,工业厂房,使用组件直接替代屋面。美观,大方。
组件要尽量面向太阳,辐射最大的角度和方向,安装角度一般是当地的纬度加5度,安装的方面角一般是正南稍偏西一点,具体角度根据实际情况还要经过详细计算才能得出。逆变器则刚好相反,尽量安装在阴凉位置,少晒太阳。
2 室外安装时,逆变器上面要装防雨防晒蓬,避免阳光直射和雨水浸泡。逆变器不直接暴露在太阳或其它热源下。
3 要留有足够的空间,以便其安装与移动逆变器。20KW以下逆变器四周最少要留有50cm空间距离。30KW是从侧面进风,两侧要留有100cm以上空间距离。
4 要有足够的承重,承重量是逆变器的重量的1.5倍以上。
5 逆变器散热风道是下进风,上出风,逆变器要垂直安装,严禁水平安装或者上下倒置安装。
