维科网光伏讯 在近日国家能源局召开的新闻发布会上,国家能源局新能源和可再生能源司副司长王大鹏介绍了目前我国大型风电光伏基地建设情况。

截至目前,第一批9705万千瓦基地项目已全面开工,力争于今年年底前全部建成并网投产,第二批基地项目已陆续开工建设,第三批基地项目清单近期已正式印发实施。

据了解,在第三批大基地中,甘肃省为14.2GW,内蒙古为10.7GW,两地前三批大基地项目合计已超100GW!

其中,在甘肃省项目中,本次14.2GW均为预备项目,均采取就地消纳。预备项目在项目业主自愿签订项目利用率等承诺书后,允许开工建设,利用率达到该地区正常水平后,转为正式项目。

事实上,自2021年以来,甘肃省重点推进了多个新能源大基地,据不完全统计,其中包括第一批新能源大基地:8.55GW;第三批新能源大基地:14.2GW;其他大基地项目:27.5GW。

从投资企业来看,在甘肃省14.2GW项目中,中核集团、国家能源集团均获得2GW以上的项目规模,甘肃能源化工、中广核紧随其后,项目业主规模如下:

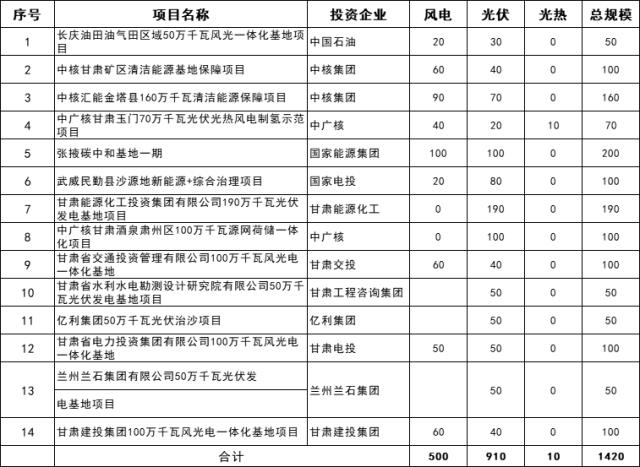

甘肃省第三批项目名单

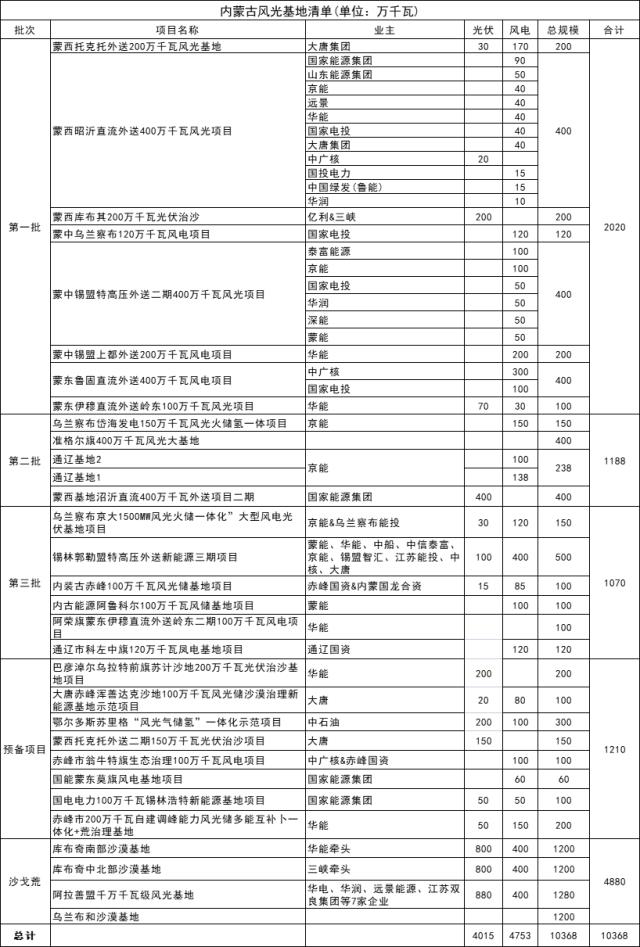

在内蒙古项目中,本次第三批风光基地项目清单共计超10GW风光项目入选,其中风电项目超9GW,光伏项目近1.5GW。

值得关注的是,本次清单共分为正式清单、预备清单两类。其中,正式清单10.70GW,预备清单12.10GW;项目合计建设22.80GW。

实际上,结合此前内蒙古印发、公开的第一、二批风光基地以及沙戈荒基地来看,截止到目前为止,内蒙古已批复超103GW的风光基地项目,公开可查的有87GW项目已经完成分配。
